金陵石化有限責任公司
二水源增設排泥水回收設施
EPC項目順利中交
金陵石化有限責任公司二水源增設排泥水回收設施項目“中間交接”會議于2020年1月10日在金陵石化工程處四樓會議室召開。
會議由金陵石化工程處主持,金陵石化相關部門負責人、我司總經理杜傑及EPC項目部項目(副)經理、金陵石化監理公司項目總監、以及四家施工分包商項目經理等出席了中交儀式。
金陵石化有限責任公司二水源增設排泥水回收設施項目,是落實習總書記關于做好長江大保護的指示,切實保護長江生态安全,以及落實南京市環保局甯環辦(2015)10号文和國家現行的安全、環保、衛生的标準和規範要求,而新建的一套排泥水回收裝置及配套設施;項目原料為排泥水,正常處理量為175m?/h,日産生泥餅約40噸。
項目于2019年7月1日授标EPC總承包,2019年7月29日簽訂EPC合同,2019年8月22日批準開工報告。
項目啓動以來,在金陵公司各部門和監理單位的大力支持、督促、協調下,項目團隊精心組織、共同努力,克服了施工工期短,工藝包設備采購時間長,施工後期降雨降水較多、政府重大活動多、監管部門審查較頻繁等諸多困難,經過各參建單位的共同努力,順利實現了項目中交。項目中交儀式現場

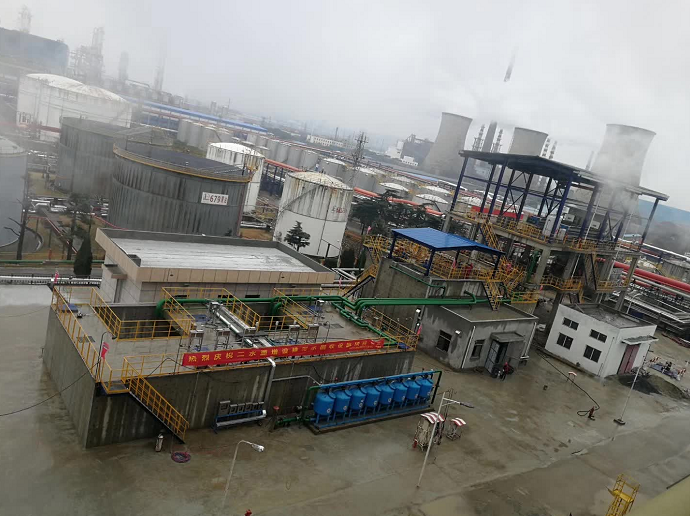

項目現場概況
